म्याग्दी, १० चैत : नेपाल विद्युत् प्राधिकरणद्वारा यहाँ निर्माणाधीन १३२ केभी क्षमताको डाँडाखेत–राहुघाट प्रसारण लाइनको टावर निर्माण भएको जग्गाका धनीहरूलाई रु तीन करोडभन्दा बढी मुआब्जा वितरण भएको छ ।
जिल्ला प्रशासन कार्यालयको नेतृत्वमा गठन भएको उपसमितिले कायम गरेको मूल्यअनुसार टावर निर्माण भएको जग्गाका धनीहरूलाई मात्र हालसम्म रु तीन करोड २९ लाख ६४ हजार ५६७ मुआब्जा वितरण भएको हो ।
आयोजनाका प्रशासकीय अधिकृत मातृका तिमिल्सिनाले मुआब्जाबापत रु दुई करोड २९ लाख २९ हजार ७२८ वितरण भएको जानकारी दिनुभयो । उहाँले भन्नुभयो, “आयोजनाको ऋण लगानीकर्ता एसियाली विकास बैंक (एडिबी)को कार्यविधिअनुसार गरिब, महिला प्रमुख घरपरिवार, दलित÷जनजाति, अशक्तको आधारमा थप रु एक करोड ३४ हजार ८३९ वितरण भइसकेको छ । ”
पच्चीस किलोमिटर दूरीको प्रसारण लाइनका ८२ टावरमध्ये ४० वन क्षेत्र र ४२ व्यक्तिगत जग्गामा छन् । हालसम्म ६६ जनाले मुआब्जा लगिसकेका र सात जनाले मुआब्जा लैजाने प्रक्रियामा रहेका प्रशासकीय अधिकृत तिमिल्सिनाले बताउनुभयो । विसं २०७९ मा जिल्ला प्रशासन कार्यालयको नेतृत्वमा गठन भएको उपसमितिले यस आयोजनाको टावर रहने जग्गाका धनीहरूलाई प्रतिरोपनी रु नौ लाखदेखि रु १३ लाख ५० हजारका दरले मुआब्जा निर्धारण गरेको थियो ।
तारमुनिका जग्गाधनीलाई पनि क्षतिपूर्ति
प्रसारण लाइनको तारमुनि भोगाधिकार क्षेत्रमा पर्ने जग्गाका धनीहरूलाई पनि क्षतिपूर्ति वितरण गर्न दररेट निर्धारणको प्रक्रियामा रहेको आयोजनाले जनाएको छ । प्रसारण लाइनको बीच भागदेखि दायाँ र बायाँ नौ–नौ मिटरमा रहेको निजी जग्गाका धनीहरूले क्षतिपूर्ति पाउने व्यवस्था छ ।
चार सय ५४ कित्ता जग्गा प्रसारण लाइनको तारमुनि भोगाधिकार क्षेत्रमा पर्ने प्रारम्भिक विवरण सङ्कलन भएको छ । यसैगरी क्षतिपूर्ति वितरणका लागि पहिलो चरणमा तारमुनि पर्ने २२ वटा घरटहराको पहिचान भएको छ । तारमुनि पर्ने थप भौतिक संरचनाको पहिचान कार्यलाई निरन्तरता दिएको आयोजनाले जनाएको छ । आयोजनाले सबस्टेशन निर्माणका लागि मालिका गाउँपालिका–७ बिमको डाँडाखेतमा ५१ रोपनी र रघुगङ्गा गाउँपालिका–३ राहुघाट अम्बाङमा ९० रोपनी जग्गा अधिग्रहण गरेको थियो । वन क्षेत्र प्रयोग गरेबापत रु चार करोड ५० लाखमा ५०४ रोपनी जग्गा खरिद गरेर सरकारलाई उपलब्ध गराइसकेको छ ।
प्रसारण लाइन प्रभावित क्षेत्रमा संस्थागत सामाजिक उत्तरदायित्वअन्तर्गत १५ जनालाई सवारी चालक, १५ जनालाई हाउसवायरिङ र प्रभावित क्षेत्रमा पर्ने १९ सामुदायिक वनका दुई–दुई जनालाई गैरकाष्ठ वनपैदावार तालिम प्रदान गरिएको छ ।
सामुदायिक वन उपभोक्ता समूहको मागअनुसार वन डढेलो नियन्त्रण र प्रशासनीय कार्य सञ्चालनमा आवश्यक सामग्री वितरण गरेको आयोजनाले प्रभावित क्षेत्रका १८ वटा सामुदायिक विद्यालय तथा विद्यार्थीलाई शैक्षिक सामग्री वितरणको तयारी गरेको छ । आयोजना प्रभावित मालिका गाउँपालिका–७, ६, मङ्गला गाउँपालिका–१, २, बेनी नगरपालिका–५, ९ र रघुगङ्गा गाउँपालिका–३ का मठमन्दिर, आमा समूह, विद्यालयलाई निर्माणजन्य जिन्सी सामग्री वितरण गरिएको छ । विभिन्न ठाउँमा जनचेतनामूलक होडिङ बोर्ड राखिएको छ ।
भौतिक प्रगति ७८ प्रतिशत
डाँडाखेत–राहुघाट प्रसारण लाइन आयोजनाको हालसम्म ७८ प्रतिशत भौतिक प्रगति भएको छ । म्याग्दी र राहुघाट बेसिनका जलविद्युत् आयोजनाबाट उत्पादन हुुने विद्युत्लाई केन्द्रीय प्रणालीमा आबद्ध गराउन यो आयोजना सञ्चालन भएको हो ।
प्रसारण लाइन र सबस्टेशन निर्माणका लागि सन् २०२१ को डिसेम्वर ३१ मा रु तीन अर्ब ५७ करोडमा लार्सन एन्ड टुयुब्रो लिमिटेडसँग ठेक्का सम्झौता भएको थियो । पहिलोपटकको म्याद गत जुलाई १६ र दोस्रोपटकको म्याद नोभेम्बर १६ सम्ममा सकिएपछि २०२६ मे १६ सम्मका लागि तेस्रोपटक म्याद थपिएको छ ।
प्रसारण लाइनको क्षेत्राधिकारमा पर्ने वन क्षेत्रमा रुख कटान आदेश प्राप्त नहुुनु, राहुघाट सबस्टेशन निर्माणस्थलको कमजोर भूगोल, विपद्को जोखिम र केही टावर निर्माणस्थलमा समुदायको विवादका कारणले निर्माण अवधि लम्बिएको आयोजना प्रमुख रोशन अग्रवालले बताउनुभयो । उहाँका अनुसार अबको पाँच महिनाभित्र सम्पन्न गर्ने लक्ष्यसहित ठेकेदारले निर्माणकार्यलाई तीव्रता दिएका छन् ।
एक सय ३२ केभी क्षमताको डबल सर्किट प्रसारण लाइनको हालसम्म ८२ वटामध्ये ७१ वटा खडा भएका छन् । दुईवटाबाहेक सबै टावरमा ठेकेदारले काम थालेको छ । दश दशमलव पाँच किलोमिटरमा तार तान्ने काम पनि सकिएको आयोजनाका इन्जिनियर सुरज गुरुङले बताउनुभयो । प्रसारण लाइन र सबस्टेशनको उपकरण आयात भइसकेको छ ।

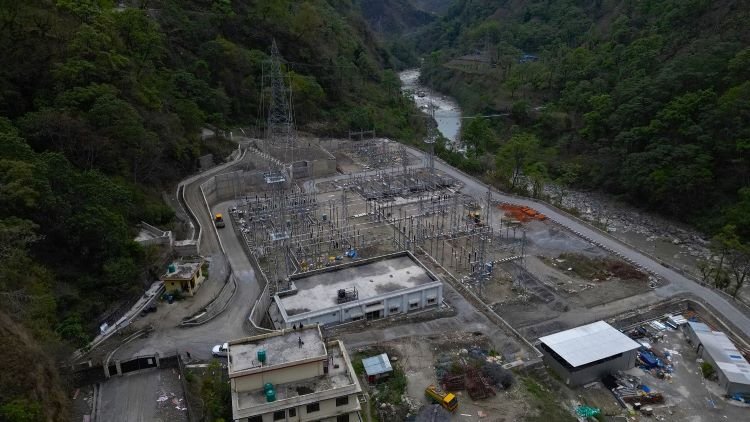

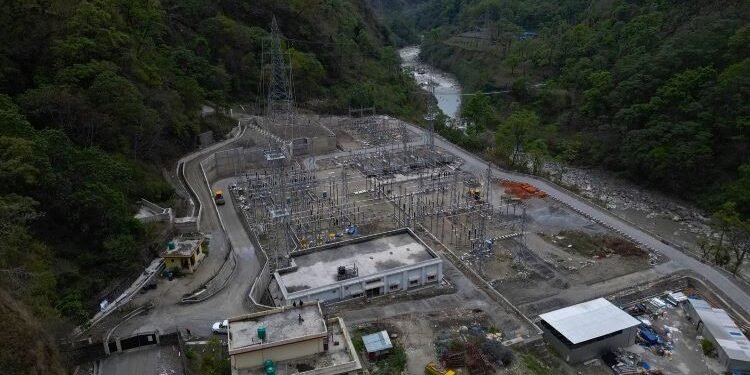

डाँडाखेतको सबस्टेशनमा ९५ प्रतिशत, प्रसारण लाइनमा ७० प्रतिशत र राहुघाट सबस्टेशनमा ६५ प्रतिशत प्रगति भएको छ । एलएनटीका आयोजना व्यवस्थापक सुभाषचन्द्र शर्माले मजदुर र उपकरण थपेर तोकिएको समयभित्र सम्पन्न गराउने प्रतिबद्धता जनाउनुभयो । एकाउन्न रोपनी क्षेत्रफलमा निर्माण भएको डाँडाखेत सबस्टेशनमा १३३÷३३ केभी, ३० एमभिए क्षमता र एआइएस प्रविधिको उपकरण जडान भइरहेको छ । २२०÷१३२÷३३ केभी, २०० एमभिए क्षमताको उपकरण जडान हुने जिआइएस प्रविधिको राहुघाट सबस्टेशनमा उपकरण राख्ने र कार्यालयको भवन निर्माण अन्तिम चरणमा पुगेको छ ।
कुल रु चार अर्ब ८८ करोड लागत अनुमान गरिएको आयोजना निर्माणका लागि रु एक अर्ब पाँच करोड विद्युत् प्राधिकरण र रु तीन अर्ब ८२ करोड एसियाली विकास बैंकको ऋण लगानी छ । एसियाली विकास बैंकसँग भएको २७ मिलियन डलर ऋण सम्झौता पछिल्लोपटक बढाएर ३१ मिलियन डलर बनाइएको छ । एसियाली विकास बैंकले विद्युत् प्रसारण लाइन आधुनिकीकरण परियोजनामार्फत राहुघाट–डाँडाखेत प्रसारण लाइन बनाउन ऋण लगानी गरेको हो ।
म्याग्दी नदीमा १७२.८ मेगावाट क्षमताको चारवटा जलविद्युत् आयोजना निर्माण सुरु भएका छन् । राहुघाटमा ३५.५ मेगावाटको चिमखोला–राहुघाट–मङ्गले, ४८ मेगावाटको अपर राहुघाट, २१.३ मेगावाट क्षमताको ठूलोखोला र २३.५ मेगावाट क्षमताको माथिल्लो ठूलोखोला जलविद्युत् आयोजनाले उत्पादन थालेका छन् ।
चालीस मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा छन् । तुदी पावरले बनाएको चिमखोला–राहुघाट–मङ्गले र संयुक्त ऊर्जाको ठूलोखोला जलविद्युत् आयोजनाले अस्थायी टावर बनाएर २२० केभी क्षमताको कालीगण्डकी प्रसारण लाइनमा विद्युत् आपूर्ति गराएका छन् ।
